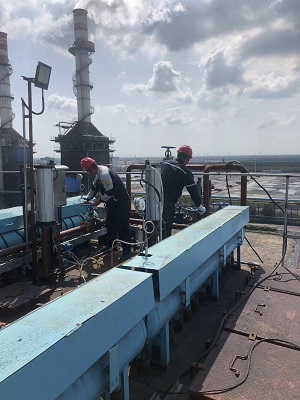

由我司承建的山東壽光金太陽熱電有限公司煤粉鍋爐布袋除塵器改造項目,自7月份開工建設以來,施工作業人員克服了高溫天氣。7月份進行除塵器的拆除工作,拆除工作最關鍵的是保證現場的施工安全,由于對舊設備無法進行完整的評估,在拆除過程中對于安全施工著重關注,每天早上進行安全早會,對施工作業人員進行安全技術交底,必須確保拆除步驟按照方案及交底內容實施,經過業主及項目部的配合及要求,該除塵器拆除工作安全穩定的在7月底完成,此階段的工作順利完成標志這該項目總進度完成了三分之二。
在7月份最困難的拆除工作完成之后,現場開始進行灰斗、花板、凈氣室及儀器儀表電氣的安裝工作,安裝工作相較于拆除工作而言,會相對的輕松及安全。但項目部對于施工安全未進行放松,維持原有的施工工序及安全管理措施,確保安裝過程中的安全及施工質量滿足業主及規范要求,在8月中旬完成了8#除塵器改造的安裝工作。安裝工作完成之后,項目部組織除塵器的電氣及儀表的調試工作,對調試出現的問題及時進行修正,確保調試工作的完善具備投運條件。 8#除塵器在業主的大力支持及協調配合下,調試工作于9月初完成,后續業主組織該項目的初步驗收,最終于9月中旬,8#除塵器順利通煙氣投入試運行,各設備儀器運行正常,出口粉塵數據符合技術協議要求,得到業主的認可。
